,鉆穿條形鋼筋混凝土基礎并達到一定深度后
,用鉆桿將特制的噴頭從孔內送到混凝土基礎之下。然后將高壓清洗機連接高壓軟管,并將鉆桿和高壓軟管相連接
,隨后給高壓清洗機供清水
,再開啟高壓清洗機,高壓水射流從噴頭噴出
,對地基土形成的切割
、破碎作用。被切割的地基土和水一起混合
,形成泥漿后返回地面
。
經過高壓水射流的切割、破碎處理后
,混凝土基礎之下便形成泥漿柱
,直徑大小可由掏土強度控制,由于有效承載面積減小
,地基便會在建筑物的荷載作用下產生附加沉降
。

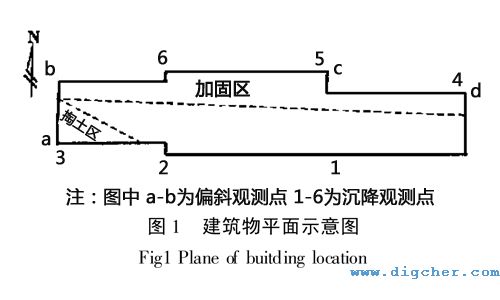

四、掏土糾偏實驗過程和結果:
為了避免過量沉降或者沉降不均勻而造成上部結構和混凝土基礎被破壞
,我們?cè)谑┕で按_定了對所有孔實行少量多次的掏土原則
,每次掏土之后,加密對沉降量的觀測
,并根據觀測結果安排下一輪掏土施工
。由于混凝土基礎下方有三米厚的礦渣墊層,而礦渣很難被水帶出地面
,所以將掏土孔設計深度定位為八米
,以便有足夠的空間容納下落的礦渣。
掏土孔的成孔工藝是:首先采用φ89合金鉆頭鉆穿表土和混凝土基礎
,然后改用帶V字型鉆頭的合金噴頭鉆至設計深度
,鉆進時用適量清水作為沖洗液。掏土施工是借助單重管旋噴注漿的機具完成的
,在高壓噴頭上對稱的安裝了一對直徑為2mm的噴嘴,當鉆孔到底后
,接上高壓軟管和高壓清洗機便可開始掏土作業
,掏土?xí)r噴頭體邊旋轉邊提升,旋轉速度在20rpm左右
,提升速度為20-25cm/min
,高壓清洗機壓力控制在180-200 bar之間。掏土首先在混凝土基礎之下3-8米的范圍內
,目的是在礦渣墊層之下形成足夠的空間
,然后對礦渣墊層進行切割,使礦渣掉入下部的泥漿柱中。需要注意的是
,混凝土基礎有較好的強度和剛度
,這種壓力程度的水切割不會對其造成任何破壞。
掏土施工開始以后
,我們?cè)诟骺自囼?yàn)性地掏土一次
,然后進行沉降觀測。淘土后的第二天
,3號點下沉了10mm
,此后緩慢下沉。十幾天之后
,累積沉降19mm
,之后我們又開始進行第二次掏土,三天后又下沉了24mm
。這時累計下沉已達43mm
。至此,3號點與2號點的沉降量已經很接近了
,為防止過量沉降
,掏土實驗就到此為止,之后采用旋噴注漿方式將各掏土孔用水泥漿封填
。
綜上所述
,我們可以看出利用垂直鉆孔在混凝土基礎之下以高壓清洗機為動力掏土,完全可以達到糾偏的設計要求
。由此可見
,高壓清洗機在掏土糾偏的應用中是可行的。
- 標簽:
- 掏土糾偏設備
- 高壓清洗機
- 高壓水清洗機
- 高壓水射流清洗機
相關資訊
2016-06-28
2012-07-27
2015-02-15
2014-01-14
2014-01-23
最新資訊
2019-03-20
2019-03-08
2019-03-04
2019-02-25
2019-02-22
